越南朱灵谷山水电站设计项目召开设计审查会

发布时间: 2008-06-19 来源:

    越南朱灵谷山水电站是新加坡Colben System 公司在越南的投资项目,我院承担了该电站的可行性研究和初步设计工作。该项目于2007年6月18日在新加坡与业主Colben System公司签订可研、设计合同,并于2007年7月15日正式实施。

    2007年12月21日,项目组完成可行性研究报告并上报甲方。之后进入初步设计阶段的工作,于2008年5月底基本完成初步设计。

    2008年6月11日,新加坡Colben System公司在广西南宁主持召开了越南朱灵谷山水电站项目审查会,会议由Colben System公司在越南的Colben Energy子公司总经理Tom先生主持,到会的有业主邀请的技术专家、聘请的独立咨询工程师、广西院的专家及设计人员等三十余人。我院国际项目顾问张文正教高、项目经理冯明珲博士参加了会议。

    业主代表Mr.Tom 致词,项目经理冯明珲博士代表设计承包商介绍了项目基本情况和主要设计成果,广西院项目设总王世文经理介绍了该项目的主要设计过程。与会专家对设计进展进行了审查和讨论。

    会议认为初步设计报告内容详尽,充分考虑了各方面影响因素,工程总体布置合理,方案选择合适,论证充分、全面。

    会后考察了位于广西桂林市全州县的天湖水电站。该电站设计水头1074米,目前是我国第一座设计水头超千米的小型水电站,与朱灵谷山项目有许多相似之处。通过参观增强了业主对朱灵谷山水电站设计的感性认识,进一步肯定了朱灵谷山的初步设计报告。

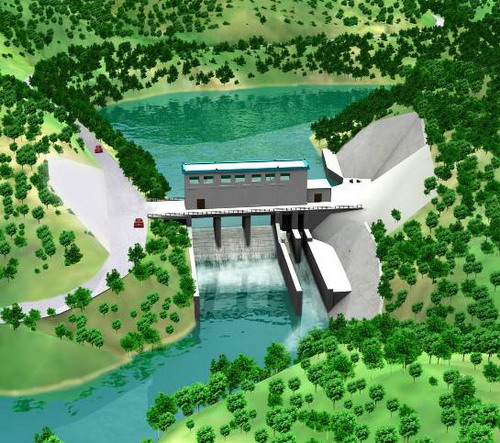

Sapa大坝效果图



与会专家讨论



部分参会人员合影



冯明珲博士介绍天湖电站情况
