老挝南立1-2水电站计算机监控系统现场进度报告(一)

发布时间: 2010-04-08 来源:

    南立水电站位于老挝首都万象市西北,13号公路班欣合南立大桥上游约50km处的南立河干流上,距万象市公路距离132km。电站装机容量2×50MW,送出线路电压等级为115kV。电站采用全计算机控制方式,按“无人值班”(少人值守)设计。电站接入老挝电网,在系统中承担调峰、调频任务。


老挝南立1-2电站鸟瞰效果图

    南立1-2水电站计划2010年5月1日实现两台机组同时投入商业运营,届时将成为老挝在运的第二大水力发电厂。

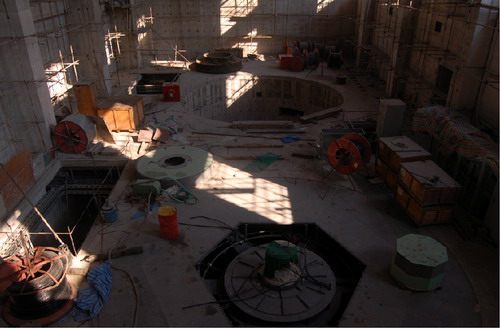

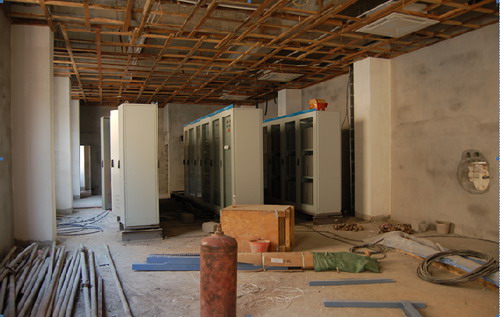

    中水科技的现场调试工程师和工地代表于2010年2月13日到达工地,经过一个月的紧张调试和准备工作,现在开关站及公用系统已经具备投运条件,并已经完成了1号机组所有静态试验和流程调试。由于厂房装修进度远远落后于土建和电器安装,所以现阶段电气安装与装修同时进行,工作条件十分艰苦。
